Güneş enerjisi kurulumu arayan çoğu işletme aslında panelin nasıl vidalandığını değil, doğru yatırım sırasını öğrenmek ister.
Çünkü hata genelde montaj gününde çıkmaz.
Yanlış kapasite, eksik keşif, belirsiz resmi süreç, uyumsuz inverter, zayıf kablolama planı veya kabul sonrası takip eksikliği aylar sonra faturaya ve üretim kaybına dönüşür.
Kısa cevap: Güneş enerjisi kurulumu, panel satın alıp çatıya monte etmekten daha geniş bir süreçtir. Doğru sıra; tüketim analizi, saha uygunluğu, bağlantı ve resmi başvuru kontrolü, mühendislik projesi, ekipman seçimi, montaj, kabul ve izleme adımlarından oluşur. İşletmeler için en kritik nokta, teklifleri aynı varsayımla karşılaştırmak ve kabul sonrası üretimi ölçmektir.
Bu rehber, Energy Anatolia’nın işletme, çatı GES, arazi GES ve öz tüketim projelerinde baktığı kurulum kararlarını sade bir sıraya koyar.
Önce ne kurulacağını netleştireceğiz.
Sonra hangi belgeler, sorumluluklar ve teklif kalemleri masaya gelmeli, onu ayıracağız.
En sonda da GES hesaplama aracı ve ön fizibilite/teklif formu ile hangi verileri paylaşmanız gerektiğini göstereceğiz.
Güneş enerjisi kurulumu kararı nerede başlar?
Kısa cevap: Kurulum kararı panel markasıyla değil, tüketim profiliniz ve kullanım amacınızla başlar.
Bir fabrikanın gündüz çalışan makineleri, bir otelin yaz yükü, bir soğuk hava deposunun kesintisiz tüketimi ve bir tarımsal sulama hattının sezonluk çalışması aynı sistemle çözülmez.
Kurulum firması ilk görüşmede yalnızca “kaç panel istiyorsunuz?” diye soruyorsa eksik başlıyorsunuz.
| İlk karar | Neyi belirler? | Alıcı ne istemeli? |
|---|---|---|
| Öz tüketim mi, yatırım mı? | Kapasite, mahsuplaşma ve nakit akışı yaklaşımı | Son 12 aylık fatura ve gündüz/gece tüketim analizi |
| Çatı mı, arazi mi? | Statik, gölgeleme, izin, kablolama ve güvenlik planı | Keşif raporu ve yerleşim planı |
| Şebekeye bağlı mı, yedekli mi? | İnverter, akü, koruma ekipmanı ve işletme senaryosu | Sistem tipi karşılaştırması ve gerekçe |
| Tek teklif mi, karşılaştırmalı teklif mi? | Garanti, performans, kapsam dışı işler ve toplam maliyet | Aynı varsayımla hazırlanmış en az iki teklif |
Bu yüzden “güneş paneli kurulumu” ile “işletme için GES kurulumu” aynı şey değildir.
İlki montaj adımını anlatır.
İkincisi ticari sonucu yönetir.
Kurulum sürecinde resmi tarafı ne zaman düşünmelisiniz?
Kısa cevap: Resmi süreç, teklif imzalandıktan sonra değil, ilk fizibilite sırasında konuşulmalıdır.
Türkiye’de birçok ticari GES projesi lisanssız üretim modeliyle ele alınır. Enerji İşleri Genel Müdürlüğü’nün lisanssız üretim açıklamasında öz tüketim modeli, tüketim tesisinin varlığı ve üretim-tüketim ilişkisi temel başlıklar arasında yer alır. Güncel mevzuat ve başvuru belgeleri için EİGM lisanssız elektrik üretimi sayfası ve EPDK lisanssız üretim sayfası kontrol edilmelidir.
Kurulum tarafında kritik bir TEDAŞ ayrımı da vardır. TEDAŞ duyurusuna göre lisanssız GES tesislerinde 1.000 kW dahil proje onay ve kabul işlemleri bölge müdürlükleri tarafından, bu gücün üzerindeki işlemler ise Genel Müdürlük tarafından yürütülür. Bu ayrım, takvim ve dosya sorumluluğunu doğrudan etkiler. Kaynak: TEDAŞ lisanssız GES proje onay ve kabul duyurusu.
Önemli ayrım: Bu yazı hukuki danışmanlık değildir. GES kurulumu planlarken dağıtım şirketi, TEDAŞ, EPDK mevzuatı, çağrı mektubu, bağlantı görüşü, imar/statik koşullar ve proje onay süreci güncel dosya üzerinden doğrulanmalıdır. Teklifte “resmi süreç dahildir” yazması yeterli değildir; kimin hangi belgeyi hazırlayacağı net olmalıdır.
Güneş enerjisi kurulumu adım adım nasıl ilerler?
Kısa cevap: Sağlıklı sıra keşif, ön fizibilite, resmi uygunluk, mühendislik, tedarik, montaj, test, kabul ve izleme şeklindedir.
Bu sıra bozulduğunda teklif ilk bakışta ucuz görünür ama sonradan ek keşif, revize proje, ilave konstrüksiyon, pano revizyonu veya üretim kaybı çıkar.
- Tüketim ve hedef analizi: Son faturalar, saatlik tüketim varsa yük eğrisi, gündüz tüketimi, vardiya düzeni ve büyüme planı incelenir.
- Saha keşfi: Çatı kaplama tipi, statik durum, gölge, yön, eğim, inverter/pano konumu, yangın yolları, kablo güzergahı ve erişim kontrol edilir.
- Ön üretim hesabı: Yerleşim ve gölge varsayımlarıyla yıllık üretim tahmini yapılır. Avrupa Komisyonu’nun PVGIS aracı bu tahmini kontrol etmek için iyi bir referans noktasıdır.
- Resmi süreç kontrolü: Lisanssız üretim başvurusu, bağlantı görüşü, proje onayı, kabul ve sayaç süreçleri teklif kapsamına yazılır.
- Mühendislik projesi: Tek hat şeması, DC/AC oranı, inverter seçimi, kablo kesitleri, koruma ekipmanı, topraklama ve izleme sistemi netleşir.
- Ekipman ve tedarik: Panel, inverter, konstrüksiyon, kablo, pano, koruma ve izleme bileşenleri marka-model düzeyinde belirtilir.
- Montaj ve saha uygulaması: İş güvenliği, çatı delme/ankraj detayı, kablo tavaları, etiketleme, pano bağlantıları ve temizlik planı uygulanır.
- Test, kabul ve devreye alma: İzolasyon, süreklilik, inverter devreye alma, uzaktan izleme, kabul dosyası ve sayaç işlemleri tamamlanır.
- Performans takibi: Üretim beklenen değerden sapıyorsa gölge, arıza, kirlilik, inverter duruşu veya sayaç/veri problemi incelenir.
Burada amaç “kurulum yapıldı” demek değildir.
Amaç, sistemin kabulden sonra da ölçülebilir biçimde üretmesidir.
Teklif istemeden önce hangi verileri hazırlamalısınız?
Kısa cevap: Aynı veri setiyle teklif istemezseniz firmalar aynı sistemi fiyatlamaz.
Bir teklif 300 kWp panel gücüne, diğeri 250 kWe inverter gücüne, üçüncüsü farklı kablo güzergahına ve dördüncüsü resmi süreci kapsam dışı bırakan varsayıma dayanabilir.
Sonra fiyatlar yan yana gelir ama karşılaştırma anlamsızlaşır.
Kurulum dosyası kuralı: Her firmaya aynı fatura dönemi, aynı çatı/arazi verisi, aynı bağlantı hedefi, aynı üretim beklentisi ve aynı kapsam tablosu verilmelidir. Böylece “ucuz teklif” ile “eksik teklif” birbirinden ayrılır.
| Hazırlanacak veri | Neden gerekir? | Yoksa ne olur? |
|---|---|---|
| Son 12 aylık elektrik faturası | Kapasite ve öz tüketim oranı görülür | Sistem gereğinden büyük veya küçük seçilebilir |
| Saatlik tüketim veya vardiya bilgisi | Gündüz üretim-tüketim uyumu anlaşılır | Mahsuplaşma ve geri ödeme hesabı zayıflar |
| Çatı planı, fotoğraf, statik bilgi | Yerleşim, konstrüksiyon ve riskler belirlenir | Montaj sırasında kapasite düşebilir veya ek maliyet çıkabilir |
| Trafo, pano ve bağlantı bilgisi | AC tarafı ve koruma ekipmanı planlanır | Pano revizyonu sonradan ayrı bedel olabilir |
| Büyüme ve yeni makine planı | Bugünkü sistem yarınki yükle uyumlu tasarlanır | İlk kurulum kısa sürede yetersiz kalabilir |
Bu verileri hazırlamak için hızlı bir ilk kontrol istiyorsanız GES hesaplama sayfasından yıllık tüketim ve kapasite senaryonuzu çıkarabilirsiniz.
Daha sonra Energy Anatolia anket formu ile proje tipinizi paylaşarak teklif öncesi değerlendirme isteyebilirsiniz.
Kurulum teklifinde hangi kalemler ayrı yazılmalı?
Kısa cevap: Panel ve inverter dışında resmi süreç, mühendislik, konstrüksiyon, AC/DC pano, kablolama, izleme, kabul ve bakım sorumluluğu ayrı görülmelidir.
Tek satır “GES kurulumu” bedeli, satın alma kararını kolaylaştırmaz.
Aksine, kapsam dışı işleri saklayabilir.
| Teklif kalemi | Net sorulacak soru | Kırmızı bayrak |
|---|---|---|
| Panel | Marka, model, güç, garanti ve adet nedir? | Sadece “Tier 1 panel” yazması |
| İnverter | AC güç, MPPT sayısı, izleme, garanti ve servis ağı nedir? | DC/AC oranının açıklanmaması |
| Konstrüksiyon | Çatı tipine göre bağlantı detayı ve korozyon sınıfı nedir? | Statik kontrolün kapsam dışı bırakılması |
| Elektrik uygulaması | Kablo, pano, koruma, topraklama ve etiketleme dahil mi? | “Saha şartına göre ayrıca fiyatlanır” ifadesinin belirsiz kalması |
| Resmi süreç | Başvuru, proje onayı, kabul ve dağıtım şirketi koordinasyonu kimde? | Belge sorumluluğunun yazılmaması |
| İzleme ve bakım | Uzaktan izleme, alarm, raporlama ve ilk yıl bakım planı var mı? | Kabul sonrası performans takibinin olmaması |
Panel ve inverter seçimi için daha teknik bir kontrol listesine ihtiyacınız varsa güneş paneli seçimi rehberini okuyun.
Fiyat ve teklif kapsamı tarafını ayrıca görmek isterseniz güneş enerji panelleri fiyat rehberi ve kurulum maliyeti hesaplama rehberi daha doğru sayfalardır.
Güneş enerjisi kurulumu ne kadar sürer?
Kısa cevap: Saha montajı çoğu projede toplam sürecin en görünür kısmıdır, fakat tek belirleyici değildir.
Gerçek takvim; saha keşfi, bağlantı başvurusu, proje onayı, ekipman tedariki, hava koşulları, çatı erişimi, iş güvenliği, kabul randevusu ve sayaç sürecine göre değişir.
Bu yüzden “kurulum kaç gün?” sorusunu tek başına sormayın.
Şunu sorun:
Doğru zaman planı şunları içerir
- Keşif ve ön fizibilite tarihi
- Resmi başvuru ve proje onay sorumlusu
- Malzeme tedarik tarihi
- Montaj için saha hazırlıkları
- Test, kabul ve devreye alma planı
- İlk ay üretim kontrol tarihi
Zayıf zaman planı şunları saklar
- Dağıtım şirketi ve TEDAŞ adımlarını
- Statik veya pano revizyonu riskini
- Çatı erişim ve iş güvenliği hazırlığını
- Kabul sonrası izleme sorumluluğunu
- Hangi gecikmenin kime ait olduğunu
TEDAŞ’ın lisanssız elektrik üretimi sayfasındaki proje, kabul, saha test raporu ve başvuru dokümanları da gösteriyor ki kurulum yalnızca saha montajından ibaret değildir. İlgili başlıklar için TEDAŞ lisanssız elektrik üretimi doküman sayfası kontrol edilebilir.
Hangi durumlarda kuruluma hemen başlanmamalı?
Kısa cevap: Tüketim verisi, çatı/statik uygunluğu, bağlantı süreci veya teklif kapsamı belirsizse hemen montaja geçilmemelidir.
Çünkü hızlı başlamak her zaman hızlı bitirmek değildir.
Kurulumdan önce durmanız gereken durumlar: Çatı taşıma kapasitesi bilinmiyor, pano bağlantısı incelenmemiş, gölge analizi yok, teklif marka-model içermiyor, resmi süreç “sonra bakılır” deniyor, üretim tahmini varsayımsız veriliyor veya garanti koşulları yazılı değil. Bu maddelerden biri varsa karar panel adedine değil, riskin kapatılmasına dönmelidir.
Özellikle çatı projelerinde yalnızca boş alan hesabı yeterli değildir. Çatı tipi, su yalıtımı, yangın geçişleri, bakım erişimi ve statik uygunluk yatırımın teknik kaderini belirler.
Bu konuya daha derinden bakmak için çatı güneş paneli kurulum rehberini kullanabilirsiniz.
Kurulumda firma seçimi nasıl yapılmalı?
Kısa cevap: En iyi firma, en parlak paneli söyleyen değil; varsayımı, sorumluluğu ve kabul sonrası performansı yazılı hale getiren firmadır.
Güneş enerjisi kurulumu satın alırken aslında üç şeyi satın alırsınız:
Mühendislik kararı.
Saha uygulama disiplini.
Kabul sonrası takip sorumluluğu.
Bu üçü yoksa ucuz teklif, ileride pahalı bir üretim kaybına dönüşebilir.
| Firma sinyali | Güçlü cevap | Zayıf cevap |
|---|---|---|
| Keşif yaklaşımı | Fatura, çatı, pano, gölge ve resmi süreci birlikte sorar | Sadece panel adedi ve bütçe sorar |
| Üretim hesabı | Varsayım, kayıp ve kaynak aracını açıklar | Tek cümleyle kesin üretim söyler |
| Resmi süreç | Başvuru, proje, kabul ve sorumluluk sınırını yazar | “Biz hallederiz” deyip detay vermez |
| Garanti | Panel, inverter, işçilik ve servis şartlarını ayırır | Tek bir genel garanti cümlesi kullanır |
| İzleme | Alarm, rapor ve ilk dönem performans kontrolünü belirtir | İzlemeyi sadece uygulama kurulumu olarak görür |

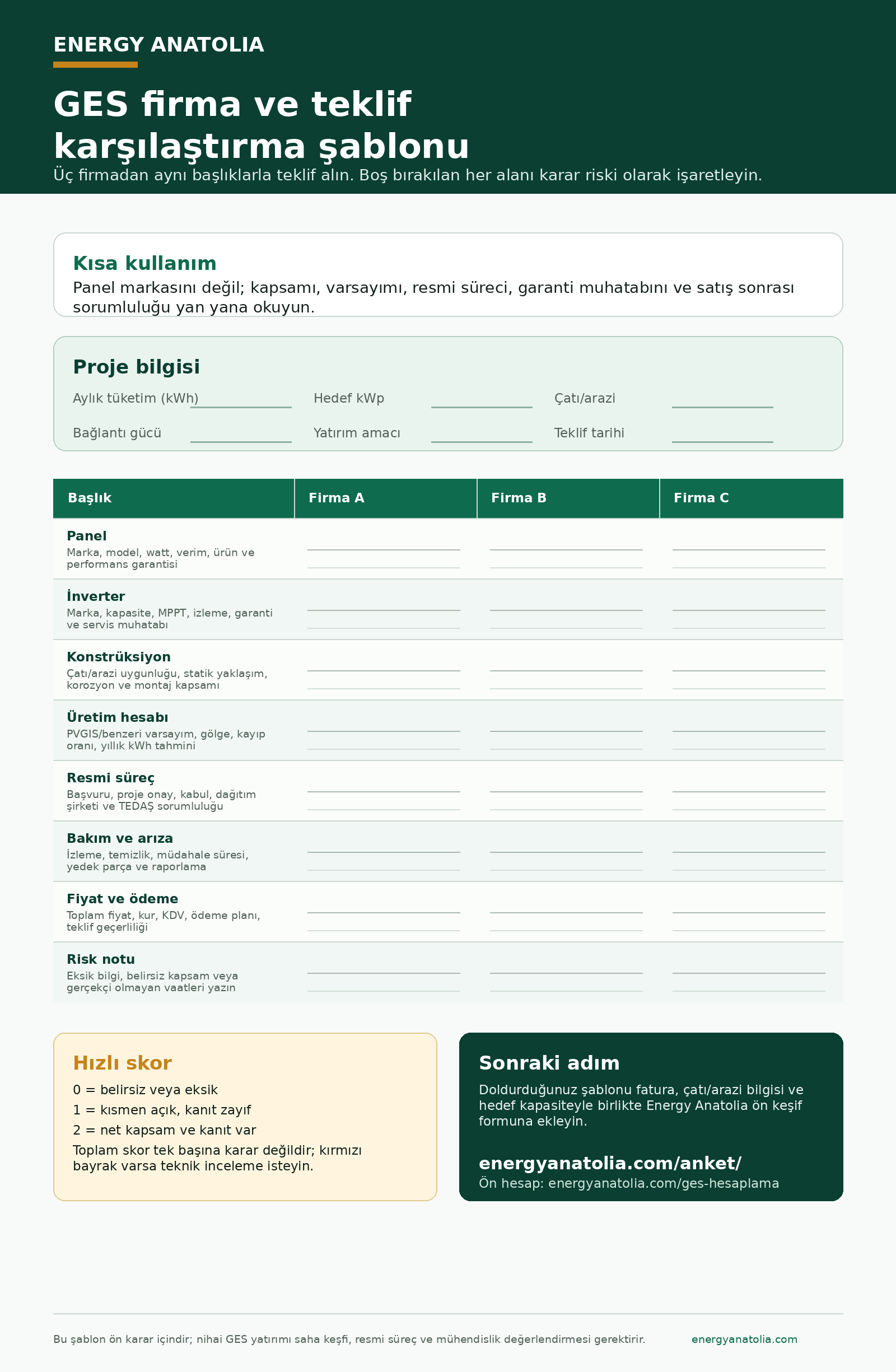

Daha ayrıntılı bir seçim matrisi için güneş panel firmaları teklif karşılaştırma rehberine geçebilirsiniz.
Kurulum sonrası en çok hangi hata unutulur?
Kısa cevap: Kabulden sonra üretim takibi unutulur.
Sistem devreye girince proje bitmiş gibi davranmak yaygın bir hatadır.
Oysa ilk haftalar ve ilk ay, sistemin gerçek davranışını görmek için en değerli dönemdir.
İzleme ekranında şu sorular takip edilmelidir:
- Günlük üretim beklenen eğriye yakın mı?
- İnverterlerden biri diğerlerinden düşük mü çalışıyor?
- Gölge veya kirlenme belirli saatlerde kayıp yaratıyor mu?
- Uzaktan izleme alarm üretiyor mu?
- Fatura ve üretim verisi birbirini doğruluyor mu?
Üretim sapması görürseniz önce ölçüm ve veri tarafını ayırın. Sonra gölge, kirlenme, inverter duruşu, kablo/konnektör, pano veya sayaç ihtimaline bakın.
Bakım tarafını ayrıca planlamak için güneş paneli temizleme ve bakım rehberi iyi bir tamamlayıcıdır.
İşletmeler için doğru karar akışı nedir?
Kısa cevap: Önce tüketimi doğrulayın, sonra kapasite senaryosu çıkarın, sonra resmi uygunluğu kontrol edin, en son teklifleri karşılaştırın.
Pratik karar akışı şöyle ilerleyebilir:
- Faturaları toplayın: Son 12 ay, varsa saatlik tüketim ve güncel tarife bilgisini hazırlayın.
- Kapasite aralığı çıkarın: GES hesaplama aracı ile tüketiminize göre ilk senaryoyu görün.
- Saha verisini ekleyin: Çatı/arazi fotoğrafları, pano/trafo bilgisi, gölge ve büyüme planını dosyaya koyun.
- Resmi süreci sorun: EPDK, TEDAŞ ve dağıtım şirketi adımlarında kimin ne yapacağını teklif kapsamına yazdırın.
- Teklifleri aynı tabloda karşılaştırın: Panel, inverter, konstrüksiyon, resmi süreç, izleme, garanti ve bakım kalemlerini ayırın.
- En ucuzu değil, en açıklanabilir olanı seçin: Ucuzluk, kapsam ve risk açıklamasıyla birlikte anlamlıdır.
Sonuç: Kurulumu satın almayın, kurulabilirliği yönetin
Güneş enerjisi kurulumu doğru yapıldığında sadece panel montajı değildir.
İşletmenin tüketimini, çatısını veya arazisini, resmi sürecini, ekipman uyumunu, kabulünü ve üretim takibini tek karar zincirinde toplar.
Bu yüzden teklif görüşmesine “kaç kW kurabiliriz?” sorusuyla değil, “hangi varsayımla, hangi sorumlulukla, hangi kabul ve performans planıyla kuracağız?” sorusuyla girin.
İlk senaryoyu kendiniz görmek istiyorsanız GES hesaplama aracını kullanın.
Projeniz çatı, arazi, fabrika, otel, depo veya tarımsal kullanım için ciddileşiyorsa ön değerlendirme formundan Energy Anatolia’ya proje verilerinizi iletin.
Bu konuyu kendi çatınız, araziniz veya işletmeniz için netleştirelim.
Fatura, konum ve kapasite bilgilerini paylaşırsanız; yatırımın mantıklı olup olmadığını, hangi sistemin gereksiz maliyet yaratacağını ve nereden başlamanız gerektiğini daha net görebiliriz.
